时间进入11月下旬,广西建工集团第二安装建设有限公司第三分公司四季度冲刺战役高潮迭起、战事正酣。为进一步寻求新的产值增长点,分公司紧盯目标不偏离、紧抓项目不松劲,在抓好在建项目施工进度的同时,全力推进新开工项目建设,打造出“立体化战局”。
稳住主阵地
四季度以来,分公司崇左响水光伏、象州光伏(三期)、博白中金等重点在建项目,主动提高站位、强化意识,积极实施集团公司挂图作战工作部署。分管领导靠前指挥、挂牌督战;项目部分解指标,层层落实;职能科室下沉一线,对口支援。分公司上下目标明确、思路统一、形成合力,产值指标持续上扬。
截至目前,崇左响水光伏项目实现产值4.5亿元。完成升压站配电楼、综合楼、水泵房及电气安装等部分施工,完成支架基础钻孔76.73%,完成支架基础浇筑71.19%,已实现并网13MWp。

响水光伏项目施工现场
象州光伏(二期)项目实现产值1950万元。完成固定式区域约20MWp施工量的引孔作业,完成15WMp施工量的打桩作业,打桩约3920根,电缆沟开挖约500米;同时,已经开始水上打桩和支架组件安装工作,项目即将迎来新一波的施工高潮。

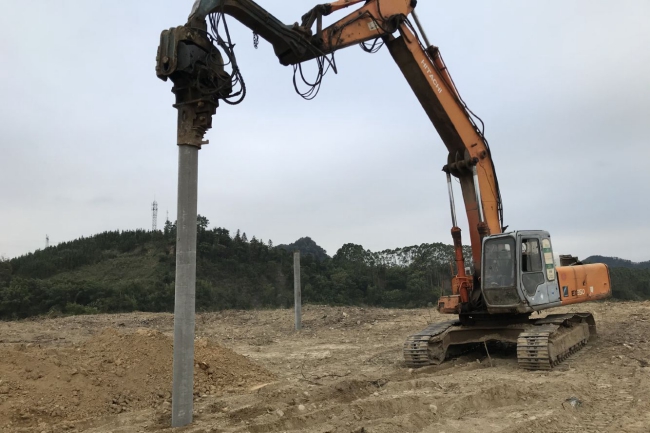

象州光伏(三期)项目打桩现场
博白中金项目实现产值约1500万元。预计12月份完成所有施工主体结构,11月底完成1#、2#烟道支架施工,配合总包方安装后续的各类设备,为年底脱硫脱硝系统联动试机做好准备。

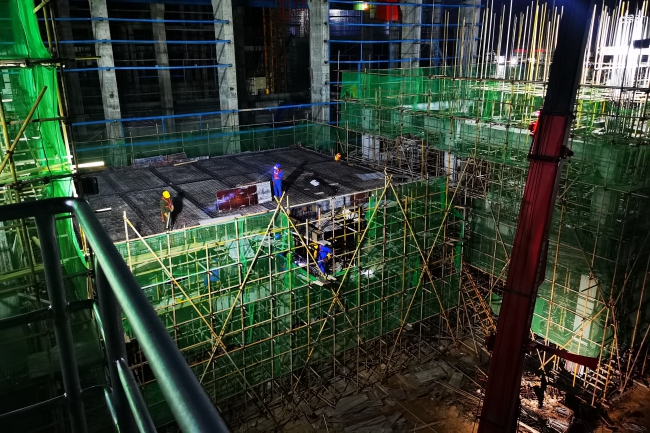

博白中金项目施工夜间抢工现场
开辟新战场
在“指标保卫战”最为关键的时刻,多抢出一小时开工,就多抢出一份产值和效益!分公司领导班子深谙此理,在巩固在建项目这一“主阵地”战果的同时,积极推进新项目、开辟新战场。
11月18日,广西林业集团有限公司副总经理余浩光带队到上思华林项目调研指导,并召开现场协调会。作为近期新开工的项目,前期工作推进顺利高效,目前设备已逐步进场卸车,B标段工程主要道路、干燥基础、料场及制胶车间等部分施工的准备工作有序开展。项目施工面即将全面铺开,势必为公司、分公司冲刺四季度贡献重要力量。
11月19日,广西鑫沃特工业有限公司办公生产基地项目c车间第一根立柱顺利吊装,标志着该项目C、D车间抢工战役正式打响。截止目前,C车间共立10根钢柱,D车间地面平整完成75%。
作为分公司光伏发电业务品牌优势在区内市场的延续,融水古顶光伏项目已于11月1日顺利开工建设。截至目前,项目已完成清表工作,光伏区场地平整工作基本完成。项目部临时设施已建设完毕,现场实现三通一平,施工临时用水用电已安装完成。光伏厂区1#-7#箱变基础垫层已浇筑完成。

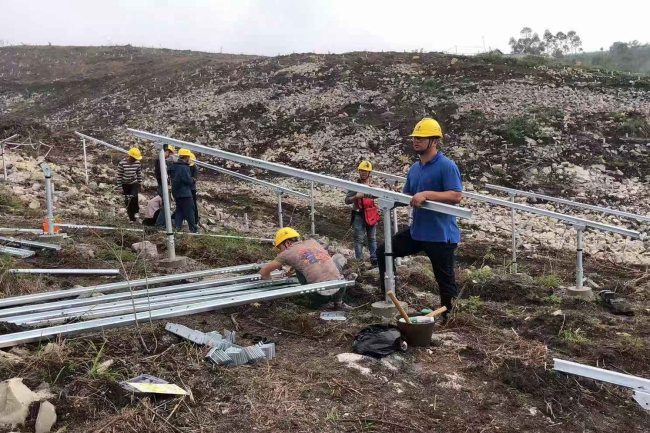

融水古顶项目施工现场
可以预见,进入12月后,从市内到市外,从桂西北到北钦防,三分公司各在建项目的抢工现场,必将呈现出百花齐放、姹紫嫣红的景象。
愿这一朵朵劳动之花向阳怒放、散发芳香,为公司、分公司进军“十四五”铺满花路。
